ITER et la fusion nucléaire : 500 MW visés, mais aucune électricité produite
Publié par : Dr. Elena Kozlova — Rédactrice spécialisée en écologie & Énergie
ITER est un réacteur expérimental de fusion nucléaire construit à Saint-Paul-lès-Durance, près de Cadarache, dans le sud de la France. Son objectif : démontrer qu’un plasma peut produire une puissance de fusion largement supérieure au chauffage qu’il reçoit. Mais ITER ne fournira pas d’électricité au réseau. Cette distinction est essentielle pour comprendre ses ambitions, son calendrier et les défis qui séparent encore l’expérience scientifique d’une centrale.
ITER, une expérience internationale plutôt qu’une centrale
Le nom ITER vient de International Thermonuclear Experimental Reactor et évoque aussi le latin iter, « chemin ». Le projet doit ouvrir une voie vers l’exploitation de la fusion, sans constituer lui-même une installation commerciale. Il rassemble dans une même machine la physique du plasma et les technologies nécessaires à un futur réacteur.
Quiz : comprendre ITER et la fusion nucléaire
Testez vos connaissances à partir des informations présentées dans l’article.
La coopération, amorcée en 1985, s’est concrétisée par l’accord ITER de 2006. Elle réunit sept membres : l’Union européenne, la Chine, l’Inde, le Japon, la Corée du Sud, la Russie et les États-Unis. Leur participation comprend notamment la fabrication de composants, ce qui impose de coordonner des chaînes industrielles internationales avec des exigences de précision très élevées.
La fusion se distingue de la fission utilisée dans les centrales nucléaires actuelles. La fission divise des noyaux lourds ; la fusion assemble des noyaux légers. Dans ITER, le combustible étudié associe deux isotopes de l’hydrogène, le deutérium et le tritium. Leur réaction produit un noyau d’hélium et un neutron, en libérant de l’énergie.
Les informations de référence sur la machine et son avancement sont publiées par l’Organisation ITER sur son site officiel. Pour interpréter une annonce, il faut toujours distinguer une étape d’assemblage, une première expérience de plasma et une campagne utilisant le combustible deutérium-tritium.
Un plasma à 150 000 000 °C, maintenu par des champs magnétiques
Pour fusionner, les noyaux doivent surmonter leur répulsion électrique. ITER vise une température d’environ 150 000 000 °C. À ces conditions, la matière forme un plasma : les électrons sont séparés des noyaux. La température seule ne suffit pas ; il faut aussi maintenir une densité et un confinement suffisants pour multiplier les réactions.

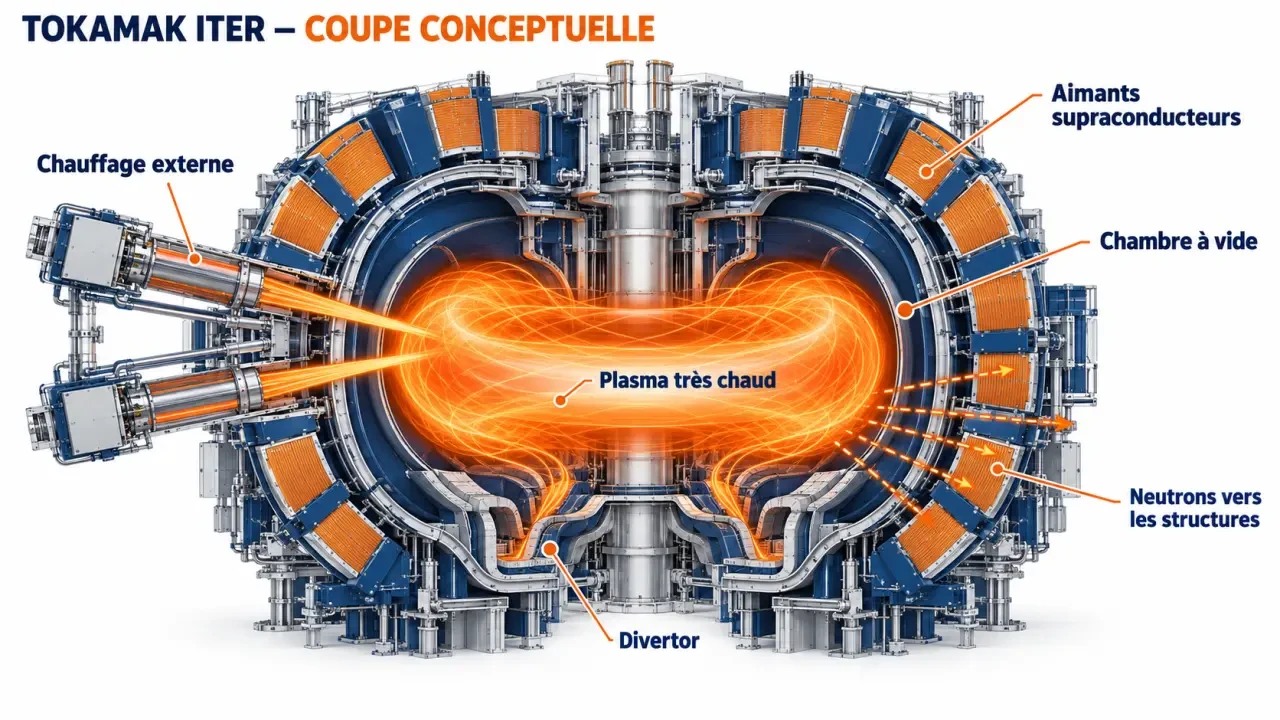

Le tokamak évite le contact direct avec les parois
Le tokamak comporte une chambre à vide en forme de tore, comparable à un anneau. Des champs magnétiques guident les particules chargées et limitent leur contact avec les parois. Des aimants supraconducteurs, maintenus à très basse température par la cryogénie, contribuent à ce confinement. Le défi consiste donc à faire coexister un plasma extrêmement chaud et des équipements très froids.
| Caractéristique | Valeur prévue |
|---|---|
| Rayon majeur du plasma | 6,2 m |
| Volume du plasma | 840 m³ |
| Champ magnétique toroïdal sur l’axe | 5,3 T |
| Champ toroïdal maximal sur les bobines | 11,8 T |
Pour comprendre le confinement, imaginons une capsule dont l’enveloppe ne serait pas matérielle, mais magnétique. Cette image a une limite utile : elle retient les particules chargées, pas les neutrons issus de la fusion. Ceux-ci atteignent les structures environnantes. Une bonne performance du plasma ne résout donc pas automatiquement la résistance des matériaux ni la récupération de chaleur.
Le plasma brûlant apporte son propre chauffage
Les noyaux d’hélium produits, appelés particules alpha, restent confinés et transmettent leur énergie au plasma. Lorsque ce chauffage interne devient dominant, on parle de plasma brûlant. ITER doit permettre d’étudier ce régime : le contrôle ne porte plus seulement sur un gaz chauffé de l’extérieur, mais sur un milieu qui contribue lui-même à entretenir sa température.
500 MW pour 50 MW : ce que mesure réellement le gain Q
L’objectif emblématique est de produire 500 MW de puissance de fusion pour 50 MW de chauffage absorbé par le plasma. Leur rapport donne un gain de fusion Q = 10. Les décharges associées à cet objectif doivent durer de 400 à 600 secondes. Les caractéristiques générales mentionnent aussi des durées allant jusqu’à 1 000 secondes, qui correspondent à d’autres conditions de fonctionnement.
Le seuil Q = 1, appelé breakeven, signifie que la puissance de fusion égale le chauffage apporté au plasma. Il ne signifie pas que l’installation produit autant d’électricité qu’elle en consomme. De même, Q = 10 ne représente pas un rendement électrique de la machine entière.
- Le gain plasma compare la puissance de fusion au chauffage reçu par le plasma.
- Le bilan électrique global inclut les chauffages, la cryogénie, les pompes, le refroidissement et les autres équipements.
- La production électrique nette suppose de convertir la chaleur en électricité, puis de soustraire les consommations internes.
La consommation électrique d’ITER peut dépasser 300 MW selon les phases de fonctionnement. Sa production électrique prévue reste de 0 MW : la chaleur ne sera pas valorisée par un ensemble turbine-alternateur. Le projet doit démontrer des performances scientifiques et technologiques, pas un équilibre économique de production.
Calendrier et coûts : des jalons à lire avec prudence
La construction du tokamak est située à partir de 2013 dans les chronologies du projet, et son assemblage a commencé en 2020. Les difficultés de fabrication, les réparations de composants et les évolutions de conception ont entraîné des révisions importantes du programme.
Les calendriers révisés mentionnent une première période de plasma en 2033-2034 et des opérations deutérium-deutérium à partir de 2035. Ces jalons ne doivent pas être confondus avec l’atteinte de Q = 10 en deutérium-tritium. Un premier plasma valide une étape de fonctionnement, pas l’ensemble des objectifs de fusion. Les échéances restent à vérifier dans les mises à jour officielles.
Le coût exige la même prudence. Des estimations de construction et d’exploitation se situent entre 18 et 22 milliards d’euros ; d’autres évaluations discutées atteignent 45 à 65 milliards de dollars. Ces fourchettes ne sont pas directement interchangeables : elles peuvent différer par leur périmètre, leur date, les contributions en nature et les dépenses nationales incluses.
La répartition institutionnelle des coûts de construction attribue 45,6 % à l’Europe et 9,1 % à chacun des six autres membres. Les critiques portent notamment sur les dépassements, les délais et l’arbitrage entre cet investissement de long terme et les besoins énergétiques immédiats. La coopération scientifique ne dispense donc pas d’un suivi budgétaire transparent.
Du tritium à DEMO, les obstacles qui restent à franchir
Le tritium est radioactif et son approvisionnement constitue un enjeu majeur. ITER doit tester des modules de couverture tritigène : les neutrons de fusion y interagissent avec du lithium pour produire du tritium. Ces essais ne feront pas d’ITER une installation autonome en combustible, mais prépareront le cycle nécessaire aux futures centrales.
La fusion n’entretient pas une réaction en chaîne comparable à la fission : si les conditions du plasma disparaissent, la production de fusion s’arrête. Cela ne signifie pas absence de risques. Le confinement du tritium, les équipements cryogéniques et l’activation des matériaux par les neutrons imposent des dispositions de sûreté, de maintenance à distance et de gestion des déchets.
ITER se distingue aussi des autres expériences. JET a servi de référence européenne pour les plasmas deutérium-tritium. Le NIF utilise le confinement inertiel par laser plutôt qu’un tokamak. Leurs résultats ne se comparent donc pas sans examiner les méthodes et les frontières du bilan énergétique.
Les futurs démonstrateurs regroupés sous le nom DEMO devront aller plus loin : convertir la chaleur en électricité, gérer le combustible et assurer une disponibilité suffisante. La réussite d’ITER serait une étape décisive, pas la preuve immédiate d’une fusion commerciale rentable. Elle permettrait surtout de mesurer, à grande échelle, ce qui fonctionne et ce qui doit encore être amélioré.
